1.裝飾單位:噴淋頭及消火栓箱配合電梯廳、走道的裝飾,需要在消防系統調試前15天完成。
2.消防樓梯:
1)樓梯間垃圾及強、弱電、管道井道需要清理,做好防火封堵工作。需要在消防系統驗收前15天完成。
2)消防樓梯門的門鎖和閉門器安裝,需要在消防系統驗收前15天完成。
3.弱電井:弱電進道門安裝,應該在2009年3月前完成。
4.電梯: 在消防系統調試前30天完成包括:電梯的三方通話,迫降功能,及所有控制顯示信號到消防控制室。
強電施工單位應該保證,電梯底坑的排水自動功能,需要在消防系統驗收前15天完成。
5.發電機: 在消防系統調試前30天完成包括:切換互投,負載及所有控制顯示信號到消防控制室。
強電施工單位應該保證,發電機的切換互投自動功能,需要在消防系統驗收前25天完成。
6.市電:消防水泵、防排煙風機、事故照明、電梯、卷簾門等消防系統用電,需要在消防系統驗收前35天完成供電。
7.市政水:消防水池、天面共用水池供水及室外消火栓供水。需要在消防系統驗收前30天完成。
8.室外道路:消防室外道路形成環網,需要在消防系統驗收前20天完成。
9.外墻腳手架:需要在消防系統驗收前20天完成。
10.防火門、卷簾門、室內入戶門的安裝,需要在消防系統驗收前30天完成。
11.強電系統:需要在消防系統驗收前30天完成,天面生活供水、消防設務及控制設備的供電。
消防設備及控制設備的供電的電纜和控制柜安裝調試需要在消防系統驗收前30天完成。
12.資料收集:防火門、卷簾門、安全出口指示、防排煙風機、風閥產品備案報審(消防部門)在消防系統驗收前60天內完成。產品備案報審資料集中提交給捷星公司在消防系統驗收前30天內完成。
13.現場室內外清潔:需要在消防系統驗收前7天內完成。
14.建設單位資料:(詳見附表)在消防系統驗收前30天內完成。
預埋:預埋管線及預留洞口清理
消防水系統:消防水系統支架制作

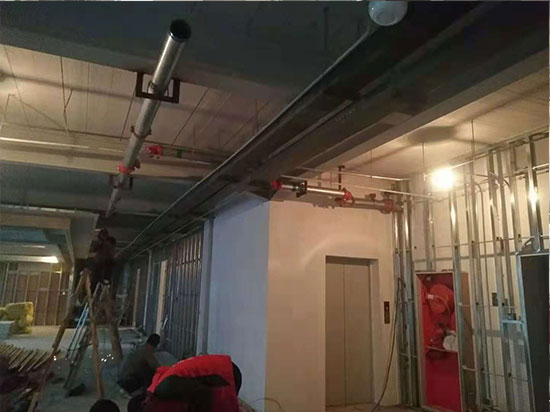

消防水系統立管安裝
消防水系統水平管安裝
消防水系統管道分段試壓
噴頭、消火栓箱等設備安裝
消防水系統水泵房設備安裝
室外給水管道施工
自動報警系統:報警系統布管穿線
線槽、模塊箱安裝
報警、廣播、對講電話系統主線敷設
聯動控制電纜敷設
線路檢查及調試
現場報警設備安裝
報警設備編碼、編程
防排煙卷簾門、發電機、電梯:風管制作、安裝
風機、分機分項調試
風閥、分機分項調試
卷簾門系統聯動線路調試
發電機調試
電梯調試
氣體滅火系統:氣瓶、管道、控制設備安裝
管道試壓、放氣試驗
系統調試:消火栓系統系統調試
自動噴灑系統系統調試
防排煙系統系統調試
自動報警系統系統調試
氣體滅火系統調試
聯調:消防系統聯動調試
驗收:消防系統驗收
